Logotipo ISASTUR
Manual de Segurança.

Edição revista 2010

Trabalhos em Instalações Eléctricas e nos locais com risco de incêndio e explosão

DEFINIÇÕES E CONCEITOS:

20. INSTRUÇÕES TÉCNICAS

20.1 Supressão e reposição da tensão de uma instalação

Este Processo tem por objecto estabelecer as regras que se devem seguir para realizar o corte e a posterior reposição da tensão de uma instalação eléctrica, para permitir realizar trabalhos sem tensão, sendo o seu cumprimento obrigatório para todo o pessoal do ISASTUR habilitado para trabalhos com risco eléctrico de acordo com o RD 614/2001.

Caso geral

As operações e manobras necessárias para colocar fora de tensão uma instalação antes de iniciar um trabalho sem tensão, bem como as posteriores para a reposição da mesma quando concluído esse trabalho, devem ser realizadas por um trabalhador Autorizado no caso de instalações de BT, e por um trabalhador Qualificado para TST/TPT no caso de instalações de AT. Tais operações devem ser realizadas sempre na presença de um Delegado de Prevenção (pode ser o mesmo que o trabalhador Autorizado ou Qualificado). Previamente ao início do corte da tensão:

  • O responsável pelo planeamento dos trabalhos (ver definições de Trabalhador Autorizado e Trabalhador Qualificado para TST/TPT, capítulo de "Preparação dos trabalhos na proximidade de instalações") deverá realizar a identificação precisa da área e dos elementos da instalação onde irá ser realizado o trabalho. Em AT esta operação deve ser realizada na presença do responsável ou chefe da instalação designado pelo Cliente, e em BT essa presença é recomendável.
  • O responsável dos trabalhos deve informar os trabalhadores envolvidos nas operações e manobras de corte ou reposição de tensão sobre os riscos e as medidas preventivas e de protecção a aplicar, bem como sobre o conteúdo da presente Instrução Técnica. Deve-se fazer constar por escrito a informação dada aos trabalhadores.

O responsável pela instalação deverá dar o seu consentimento, de preferência, por escrito.

Supressão da tensão (as cinco regras de ouro)

Supressão da tensão (as  cinco regras de ouro))

Operações por ordem estrita de execução:

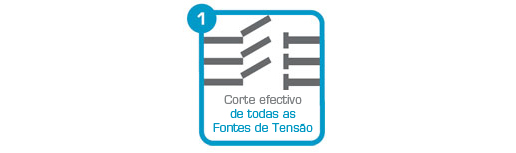

1ª. Desligar

Consiste em isolar de todas as fontes de alimentação a parte da instalação em que os trabalhos vão ser realizados. Para tal, devem ser colocados na posição de aberto todos os interruptores ou interruptores automáticos e seccionadores através dos quais a instalação possa ser ligada a fontes de alimentação conhecidas. Também se pode recorrer à remoção dos fusíveis e à abertura das pontes de derivação utilizadas para ligar os diversos troços de uma linha ou de uma instalação eléctrica.

Para garantir o referido isolamento eléctrico é preciso ter em conta o seguinte:

  • A desconexão do condutor neutro, se houver, deve ser a última a ser realizada (e a primeira em ser efectuada na hora de realizar a ligação).
  • A instalação pode fazer parte de um anel, por isso será preciso desligar ambos os lados.
  • A instalação pode incluir condensadores, nesse caso deve-se proceder tal como indicado mais adiante.
  • Nas instalações de corrente contínua destinadas à tracção eléctrica, os motores podem ter funcionamento reversível, actuando como geradores durante a travagem do sistema de tracção.

Quando exista a possibilidade de serem ligadas à instalação objecto de corte outras fontes de tensão pertencentes a centros que utilizam a rede como receptores, a empresa responsável pela linha de distribuição deve certificar-se de que todas e cada uma dessas empresas conhecem a necessidade de realizar a desconexão. É aconselhável dispor das comunicações realizadas com este motivo.

Desconexão
